ТЭС «Полярная» строится в круглосуточном режиме. ФОТОрепортаж со стройплощадки

«Корпорация Развития» намерена завершить строительство объекта в IV квартале 2014 года.

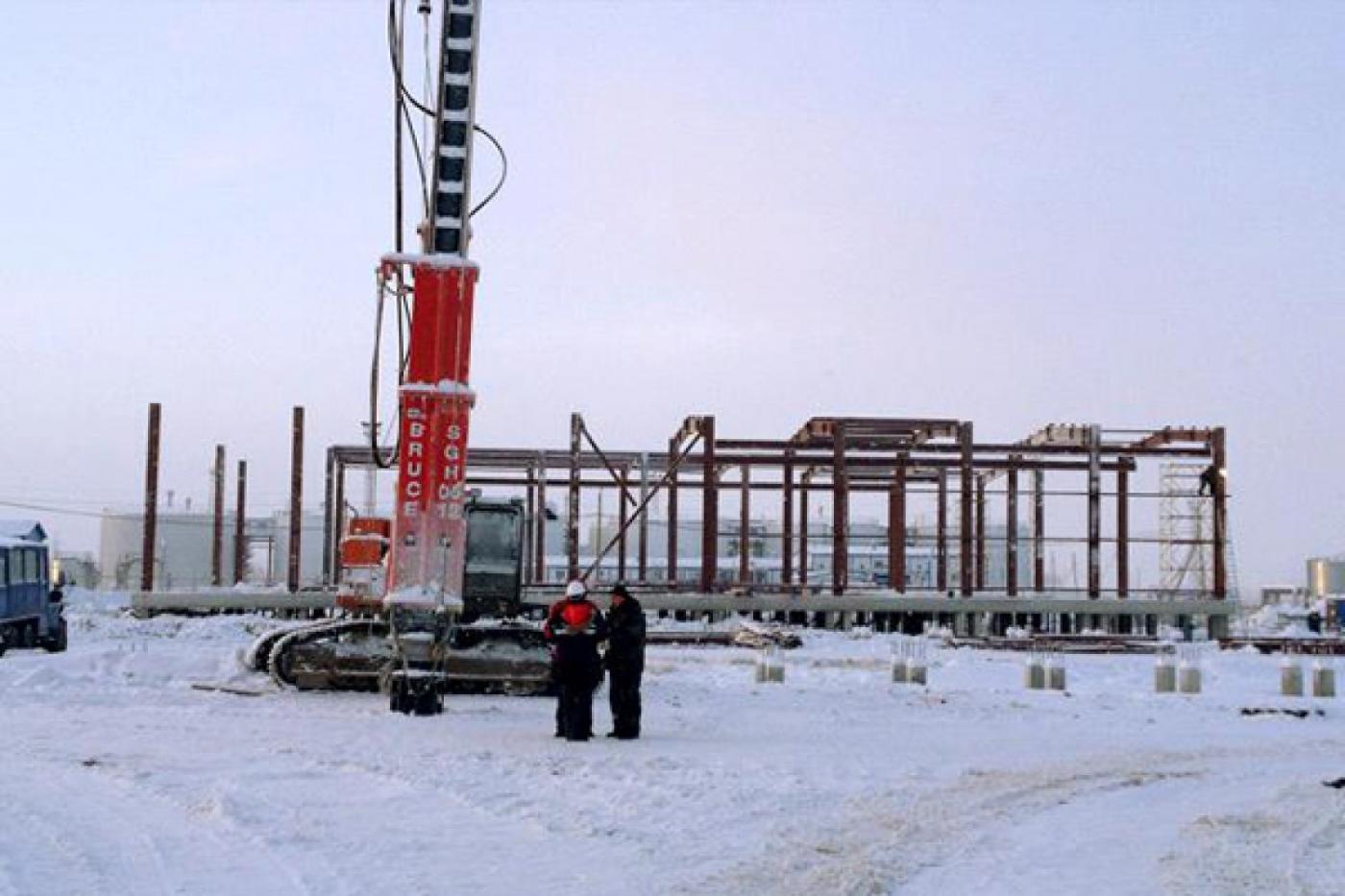

ТЭС «Полярная» строится в круглосуточном режиме. ФОТОрепортаж со стройплощадки - Фото 1

Работа на площадке ТЭС «Полярная» организована в круглосуточном режиме, сообщил заместитель генерального директора «Корпорации Развития» Сергей Шиндялов. Принимаются все необходимые меры для своевременного ввода в эксплуатацию первого пускового комплекса станции, который планируется сдать в конце 2013 года.


На данном этапе работ в строительстве ТЭС «Полярная» задействовано более 300 человек и около 80 единиц строительной техники.


Фактически полностью завершены работы по подготовке фундамента главного корпуса — установлено более 80 % свай. Также полным ходом ведутся работы по строительству административно-бытового корпуса, складов и вспомогательных сооружений.

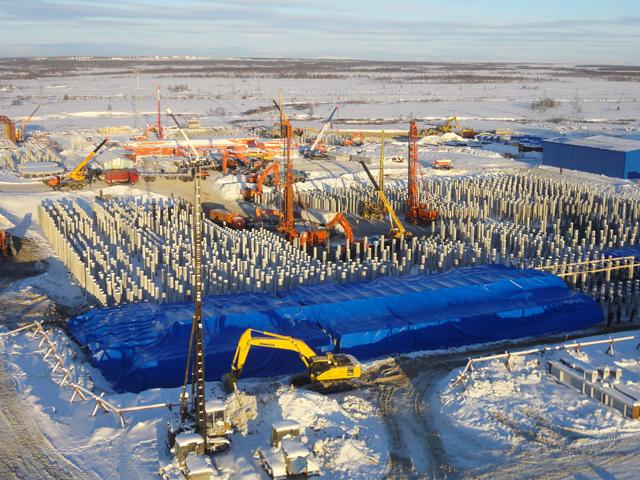

ТЭС «Полярная» строится в круглосуточном режиме. ФОТОрепортаж со стройплощадки - Фото 2



Одновременно специалистами строительной компании выполнено порядка 70% работ по монтажу металлоконструкций складов.

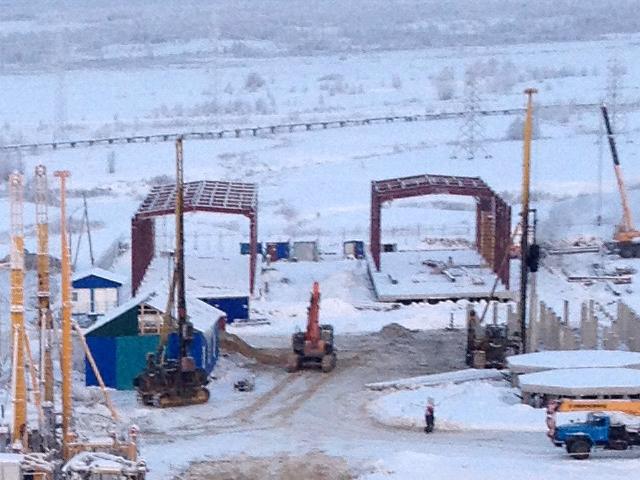

ТЭС «Полярная» строится в круглосуточном режиме. ФОТОрепортаж со стройплощадки - Фото 3



В полном объеме завершены работы по выемке грунта на площадке строительства насосной станции противопожарного и хозяйственно-питьевого водоснабжения.

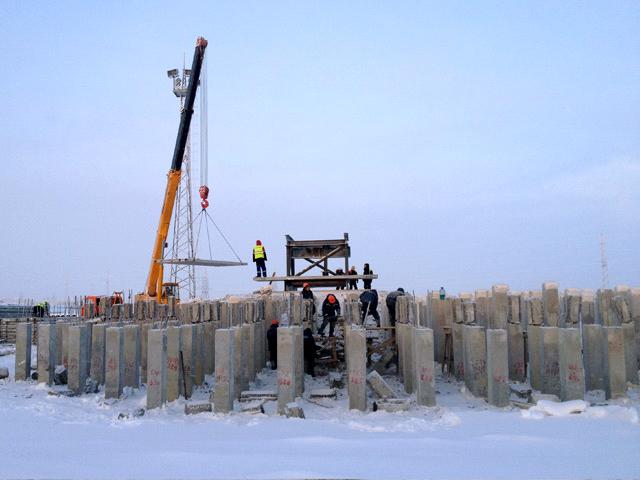

ТЭС «Полярная» строится в круглосуточном режиме. ФОТОрепортаж со стройплощадки - Фото 4


Следует заметить, что выполнение строительно-монтажных работ в северных зонах, отличающихся особо низкими температурами, имеет свои особенности.


Так, например, из-за смешанных вечномерзлых грунтов на территории строительства станции, часто приходится использовать разные технологии погружения свай, что требует привлечения дополнительных единиц спецтехники, трудовых ресурсов.


Кроме того, при строительстве и эксплуатации объектов в условиях вечной мерзлоты крайне важно сохранять природные температурно-физические свойства грунтов. В этих целях при строительстве электростанции специалистами предусмотрены специальные мероприятия, исключающие воздействие тепловых потоков от оборудования на грунтовое основание фундаментов.


Несмотря на перечисленные сложности, строительство ведется в соответствии с утвержденным графиком.



ТЭС «Полярная» строится в круглосуточном режиме. ФОТОрепортаж со стройплощадки - Фото 5


«Корпорация Развития» намерена завершить строительство ТЭС «Полярная» в IV квартале 2014 года.


Просмотров: 2620

Поделитесь в соцсетях
Понравилась новость? Тогда: Добавьте нас в закладки   или   Подпишитесь на наши новости

Осенний Дендропарк:

«Приходи гулять, у меня тут хорошо: золотая листва и уточки».

вторник, 26 ноября

Сегодня

-4
-4
0
0
Днем
-4
-4
Вечером
